走近2022年的初夏,6月万物繁盛,在贵阳恒大文化旅游城的施工现场,一切都在如火如荼的进行着,点滴的细节都在被用心雕琢,现为您呈现6月份较新工程播报,让我们一同感受成长的佳音。
地块整体进度
较新工程进度:

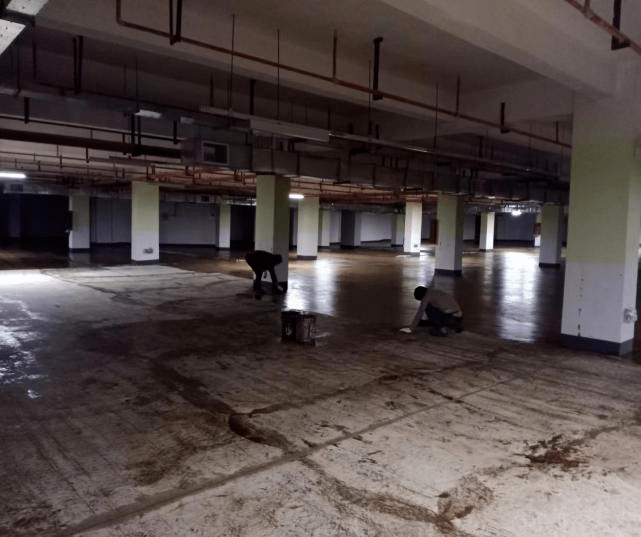

目前主要为检修整改及清理工作。地下室负一层负二层腻子完成,负三层腻子完成95%,商业接管完成98%,由总包单位负责工程目前收尾阶段。
4月中旬进度:
地下室地坪漆完成30%(负二层完成、负一及负三层未完成);
7组团1-5号楼播报
较新工程进度:
7组团1-4号楼装修完成,5号楼木地板完成,阳台晾衣架、墙面面漆施工,装修作业整体完成90%。
4月进度对比:
1-4号楼装修完成90%,5号楼木地板、阳台晾衣架、墙面面漆施工,装修作业整体完成85%,
7组团6-9号楼播报
较新工程进度:

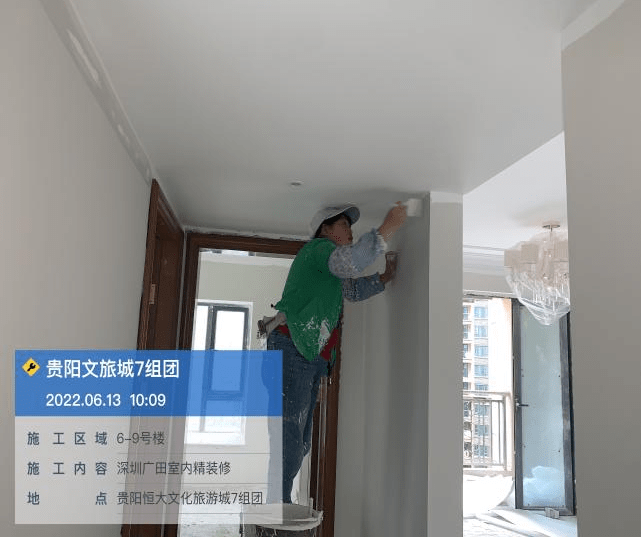

l 6-1#楼:户内门安装完成,木地板安装剩余2层,灯具安装完成,油漆完成;
l 6-2#楼:入户门安装完成;木地板剩余18层未安装,户内门安装完成,灯具安装完成,门廊完成。
l 7-1#楼:油漆施工完成,木地板安装完成,阳台智能晾衣架安装完成,户内门安装完成,灯具安装完成15层;
l 7-2#楼:户内门安装完成,灯具安装完成,木地板安装完成;
l 8#楼:户内门安装完成,灯具安装完成;

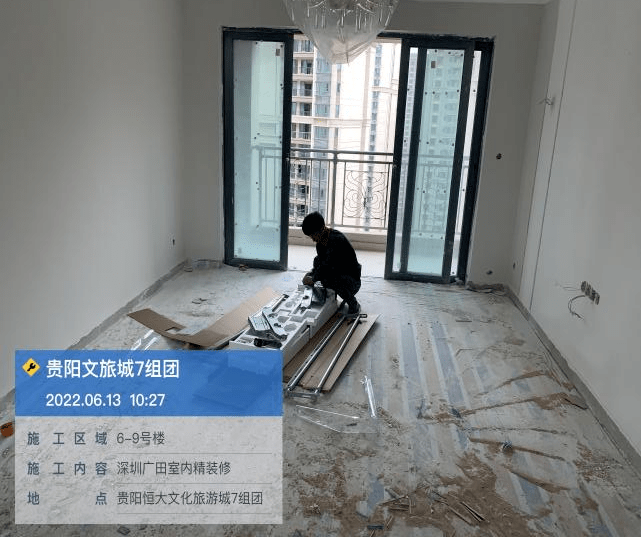

l 9#楼:灯具安装剩余3层,油漆剩余3层,木地板剩余8层。
l 整体精装完成95%。
4月进度对比:
l 6-1#楼:底漆完成,入户门完成;木地板基层完成18层;户内门完成9层;
l 6-2#楼:入户门安装完成22层,门洞剃凿完成16层,6人,底漆完成6层;
l 7-1#楼:大堂吊顶2人
l 7-2#楼:打磨完成4层;
l 8#楼:二遍腻子完成14层;
l 9#楼:二遍腻子完成10层;
l 整体精装完成65%。
7组团圆建及园林播报
较新工程进度:
l 5号楼底商前广场铺贴施工,园建结构完成,铺贴完成90%,园建工程整体完成90%。

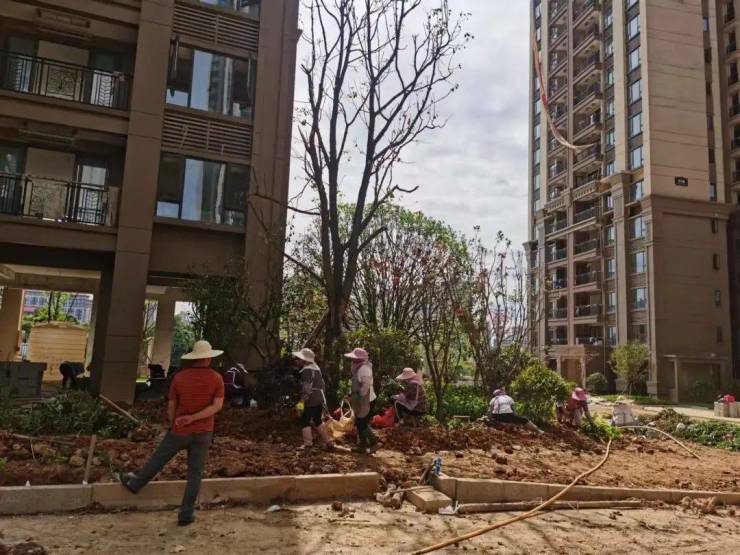

l 园林,园区种植被养护,收尾工作,园林绿化整体完成95%。
l 永水设备安装完成、燃气打压完成、永电设备房基础施工完成、电缆施工完成、室外环网柜安装完成,母线已到现场;消防防火门监控、零星收尾工作及调试未完成,其余工作已完成;
4月进度对比:
l 5号楼底商前广场铺贴施工,园建结构完成,铺贴完成80%,园建工程整体完成85%;
l 园区种植土回填及中庭松土作业,园林绿化整体完成85%;
l 电缆设备因疫情暂未到货;
l 消防防火门监控、零星收尾工作及调试未完成。
交楼预告
